新闻中心 > 正文

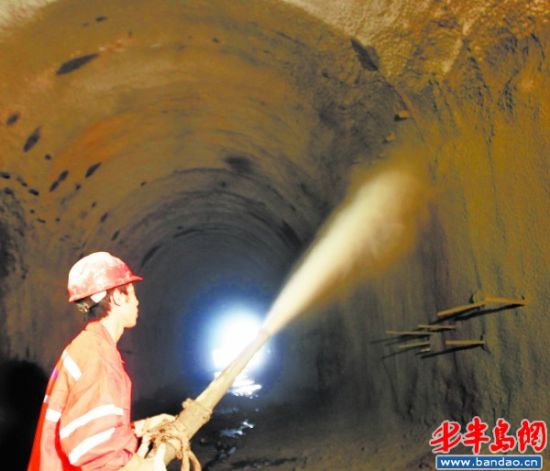

6月20日,施工人员喷浆加固刚刚贯通的隧道。
20日上午,伴随着一声炮响,青岛地铁3号线连接永平路站和铁路北客站之间的永火区间隧道,顺利实现贯通,这标志着本市地铁一期工程成功下穿胶济铁路。据了解,当天贯通的区间隧道总长度约325米,其中115米需从胶济铁路线下方深约9.9米的位置穿过,是地铁一期工程唯一一段从铁路线下穿越的隧道。施工期间,施工方通过在地下架设双层拱架、地上给铁轨搭“钢桥”的措施,确保胶济铁路行车安全。
地下9.9米挖出隧道
6月20日上午,在李沧区四流中路46号附近,中铁十四局青岛项目部其中一处施工工区内,沿着狭窄的钢梯下到深20多米的地下后,正在紧张施工的地铁隧道里是一派繁忙景象。据该项目部副经理梁成学介绍,该项目部负责建设地铁3号线永平路车站,以及永平路车站至铁路北客站之间的永火区间隧道。
根据青岛地铁一期(3号线)的设计要求,永火区间隧道出永平路站后,沿振华路向西北方向穿行,依次下穿四流中路、国棉六厂专用线及胶济铁路后,向西直行进入铁路北客站,是青岛地铁3号线唯一一段需要下穿胶济铁路的区间隧道。梁成学介绍,永火区间隧道总长度约790米,隧道末端距离铁路青岛北客站仅800米。为确保施工进度顺利推进,在距离青岛北客站近1000米的地方,通过竖井对永火区间隧道双向开挖。
记者在现场看到,需要从胶济铁路线下穿过的主隧道已经顺利贯通,几名施工人员正在对隧道壁表面浇筑混凝土,完善隧道的二次衬砌。“正在施工的正上方,就是胶济铁路线。”梁成学介绍,隧道的拱顶距胶济铁路路轨约9.9米,而该段岩石有属于容易破碎坍塌的中风化花岗岩层,给施工进度带来了很大的阻力。需要下穿胶济铁路的隧道段长约115米,“从施工开始到贯通用了近9个月的时间”。
架设115米长“防护罩”
据介绍,胶济铁路目前每日通行列车上行68列,下行69列,光动车就有54列,平均每十多分钟就有一列车通过 ,时速达每小时90公里以上 ,要在距离铁轨下方 9.9米深的地下开挖隧道,必须确保铁路路基零沉降。“任何一丁点沉降,都有可能对胶济线的营运安全产生影响,因此施工难度极大,该段隧道也被列为地铁一期重大一级风险隧道。”梁成学说,他们组织国内资深专家对下穿胶济铁路方案进行把脉,并经济南铁路局等相关部门审批,最终确定了下穿胶济线段115米的施工方案。
“目前已经贯通的隧道支护,实际上采用了双层拱架。”梁成学介绍,为了确保胶济铁路安全,施工过程中先在下穿隧道的上方,架设了115米长的大管棚作为支撑体系,管棚主框架采用7根直径159毫米的钢管。此外在隧道掘进的过程中,在大管棚的内侧,还增加了一层超前小导管支护,等于是给隧道进行了二次加固,以确保地下开挖不对铁路路基产生影响。
除了在地下加强支护外,施工方还提前在路面上对胶济铁路进行加固。记者在现场看到,加固采用的是钢制的便梁。“通过便梁的相互衔接,等于是给胶济铁路的路基搭设了一座桥,将路轨吊了起来,列车通过时靠便梁来承重。”记者 马正拓
钢便梁16吨,全靠肩扛手抬
记者看到,随着下穿隧道的主体施工结束,铁路线上搭设的部分钢梁已经被撤下。据梁成学介绍,在地铁隧道开挖期间,为确保安全,胶济铁路线要有部分时段停运。“停运时间为每天深夜11点到次日凌晨1点,施工时间短,各项安全要求高。”梁成学说,因此给路轨架设便梁都是在夜间进行,工人们基本上都是见缝插针地紧张施工。
据了解,目前胶济铁路属于电气化铁路,在沿线的上方架设有27.5千伏的电力接触网,距离铁路路轨只有6.45米。根据安全规程,电力接触网的安全距离不少于2米,也就是说在接触网两米的范围内不允许施工作业,因此吊车等机械均无法满足安全系数,只有利用铁路停运的时间,采用人工架设便梁。“每根便梁重达16吨,全部人工肩拉手抬。”梁成学说,期间施工人员要抽换钢枕,清理两侧道渣,铺设临时便梁。更重要的是,在挖孔打桩时,受地质条件限制现场不允许爆破,也只能靠人工抡镐一点点地凿开。坑桩每挖完一段就要将路面恢复原样,以便列车正常通行。
梁成学介绍,为了不影响胶济铁路的正常运行,每周他们只有4天施工时间,光架设钢便梁就花费了3个月时间,等地上地下双重加护都完成后,下穿隧道才正式开挖。
据介绍,由于下穿隧道的长度为115米,施工方在搭设钢便梁的时候,特意对钢便梁的长度延长至140米左右。据了解,由于下穿胶济线的隧道已经贯通,目前该项目部在胶济铁路上行线搭设的钢便梁已经完成拆除,预计7月10日前后,钢便梁将全部拆除完毕。“接下来项目部还将对地下隧道内部进行‘二衬’,也就是再喷射一层混凝土,这样就能恢复地上列车的正常通行速度。”梁成学说。
|
|
|
